Tempo di lettura: 4 minuti

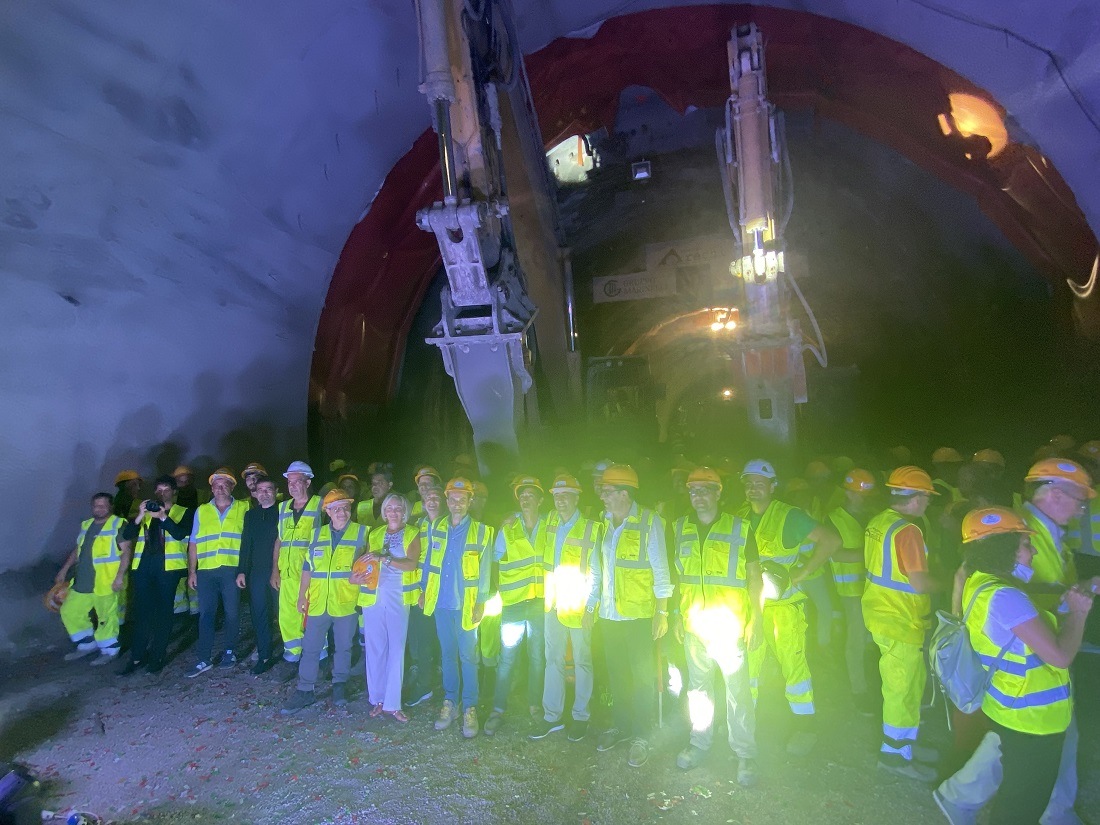

Sono trascorsi da pochi minuti le 18 quando l’escavatore riesce a sbucare e a far breccia nel diaframma.  Pochi minuti di lavoro nella parte sud della galleria Cernicchiara e si intravedono uomini e mezzi che, bandiere alla mano e sulle note dell’inno d’Italia, attraversano per la prima volta la galleria, senza il diaframma. L’abbattimento del setto roccioso è uno dei momenti simbolici che segnano l’avvio della fase finale del cantiere, che, terminato, porterà alla nascita di una viabilità alternativa da e per il porto commerciale di Salerno.

Abbiamo voluto celebrare pubblicamente un passaggio significativo nella costruzione del doppio sistema di gallerie: l’abbattimento del diaframma testimonia l’avvio della fase finale dei lavori ma soprattutto ci consente di esprimere pubblicamente un ringraziamento agli operai e ai nostri collaboratori e alle maestranze tutte per l’encomiabile lavoro svolto”. Con queste parole Carmine Marinelli, presidente del Consorzio Stabile Arechi, composto dai gruppi Marinelli e Carlomagno, ha introdotto l’evento pubblico che è stato organizzato nel cantiere di Porta Ovest, nel rispetto delle necessarie misure di sicurezza.

All’interno della Galleria Cernicchiara anche l’assessore ai  pubblici del comune di Salerno, Michele Brigante, il suo predecessore Mimmo De Maio, il presidente della Commissione Trasporti della Regione Campania, Luca Cascone.  L’abbattimento del diaframma è al chilometro 1+736 partendo da Cernicchiara. Lo scavo è avvenuto attraverso una successione di fasi di lavoro fino al completamento del ciclo. La galleria ora assume la forma definitiva dopo che è stato eseguito lo scavo, la messa in opera del rivestimento provvisorio e del  rivestimento definitivo. Le maestranze impiegate in vari turni sono state veramente molte, con una media di 75 operai al giorno. La copertura di terreno in corrispondenza del diaframma è pari a 90 metri.

Scheda Lavori
L’intervento denominato Salerno Porta Ovest consiste nell’attività di “Progettazione esecutiva, coordinamento sicurezza in fase di progettazione ed esecuzione lavori per la realizzazione del I° stralcio – II° lotto. Committente è AdSP (Autorità di Sistema Portuale del Mar Tirreno Centrale) mentre l’Impresa esecutrice dei Lavori è Consorzio Stabile Arechi Scarl costituito dal Gruppo Carlomagno e dal Gruppo Marinelli. L’opera di valore strategico ha lo scopo di collegare il porto commerciale di Salerno con lo snodo dell’autostrada A3 Svincolo Salerno.Il collegamento è previsto interamente in sotterraneo partendo da via Ligea fino al vallone Cernicchiara. E’ costituito da due gallerie principali oltre ad una bretella di svincolo:
‐Carreggiata nord L=2’474 m:
‐Carreggiata sud L=2’449 m;
‐Svicolo Poseidon L= 159 m ubicato in carreggiata sud, permette di raggiungere la località Poseidon partendo da via Ligea senza percorrere il viadotto Gatto;
‐Lunghezza complessiva L = 5’082 m;
‐ Dislivello 100 m circa
‐Volume complessivo di scavo V = 700’000 metri cubi circa.
Al 18.07.2022 sono stati eseguiti i seguenti lavori:
‐ Scavo Carreggiata nord 2’474 m pari al 100%
‐ Scavo Carreggiata sud 2’292 m pari al 93,5%
‐ Volume di scavo eseguito 650’000 m3 circa pari al 92,85%
‐ In termini economici è stato eseguito il 73,20%
Attualmente sono impiegati:
Direzione di cantiere n° 15 tecnici/amministrativi;
Operativi di cantiere n° 75 addetti;
Consulenti professionali esterni n° 8
FUTURO
‐Scavo Carreggiata sud: restano da scavare 157 m pari al 6,5%; ‐Svincolo Poseidon: restano da scavare 159 m pari al 100%; ‐Volume di scavo da eseguire 50’000 m3 pari al 7,15%;
‐In termini economici resta da eseguire il 26,8% così distribuito:
Galleria: 29,71%;
Svincoli e raccordi: 27,36%;
Impianti: 42,93%.
L’ultimazione degli scavi è pianificata per dicembre 2022 con l’abbattimento del secondo diaframma.

“Per noi e per i lavoratori tutti con questo abbattimento, al quale seguirà a breve anche quello del secondo diaframma nell’altra canna,  si aggiunge un altro importante tassello nella costruzione di un’opera fondamentale, consapevoli che la sua ultimazione consentirà di rivoluzionare la viabilità nella città di Salerno, con benefici per le imprese, per i cittadini e per il territorio” ha aggiunto Marinelli.
